施工ブログ
現在進行中の施工現場レポートです。

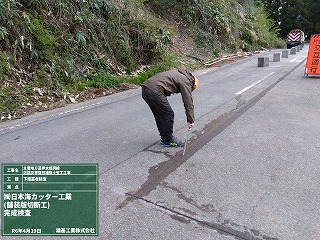

本日(4/19)、舗装版の切断を行いました。
予め出しておいた墨に合わせ、専用の切断機(ダイヤモンドブレード)により切断します。
※舗装版切断に伴い発生する切断排水は垂れ流さず、排水吸引機能を有する切断機により吸引します。
作業は、1時間程度で完了しました。
完了後、現場代理人により「下請業者検査」を行いました。
しっかり切断されているか、切断排水がどのくらい発生したかなどをチェックしました。
特に問題はありませんでした。
連休前の作業はこれで終わりとし、一旦規制を開放させていただきます。(片側交互通行)
通行される皆様には、ご理解とご協力をいただきありがとうございました。
解放(片側交互通行)は、5月6日までとさせていただき、
次回は5月7日より再び全面通行止め規制とさせていただきます。(5月16日まで)
引き続き、ご迷惑をお掛けしますがご理解とご協力をお願いします。
今週月曜(4/8)より、支障となる立木の伐採作業に取り掛かりました。伐採作業は、10日程度を見込んでいます。GW前までは、立木の伐採と舗装版の切断まで行う予定にしています。現在、4/26まで通行止めと案内してますが、完了次第一旦開放します。改めてご案内させていただきます。
火曜(4/9)は、雨天で斜面での作業が危険なため、午後から作業を中止し、安全教育を行いました。
1.工事概要の説明
2.保護帽の正しい着用方法と点検方法
3.チェーンソーの取扱注意事項
4.林業作業の死亡災害撲滅
5.的確な花粉症の防止と治療
6.座ってできる簡単腰痛体操
最新記事
アーカイブ
- 2024年11月 (5)
- 2024年10月 (5)
- 2024年9月 (6)
- 2024年8月 (5)
- 2024年7月 (9)
- 2024年6月 (9)
- 2024年5月 (4)
- 2024年4月 (2)
- 2024年3月 (3)
- 2024年2月 (1)
- 2024年1月 (2)
- 2023年12月 (5)
- 2023年11月 (5)
- 2023年10月 (9)
- 2023年9月 (8)
- 2023年8月 (7)
- 2023年7月 (10)
- 2023年6月 (9)
- 2023年5月 (3)
- 2023年3月 (3)
- 2022年12月 (2)
- 2022年11月 (8)
- 2022年10月 (2)
- 2022年9月 (5)
- 2022年8月 (9)
- 2022年7月 (7)
- 2022年6月 (4)
- 2022年5月 (6)
- 2022年4月 (3)
- 2019年10月 (2)
- 2017年12月 (2)
- 2017年11月 (2)
- 2017年10月 (3)
- 2017年9月 (7)
- 2012年11月 (2)
- 2012年3月 (4)
- 2012年1月 (1)
- 2011年9月 (3)
- 2011年8月 (14)
- 2011年6月 (2)
- 2011年3月 (3)
